태양광발전 계통 접속 허용기준 20% 확대

산업부, 접속대기 물량 3,335건 즉시 접속 가능


산업통상자원부는 3월2일부터 한전 배전선로의 태양광발전 접속 허용기준을 20% 확대할 계획이라고 밝혔다.

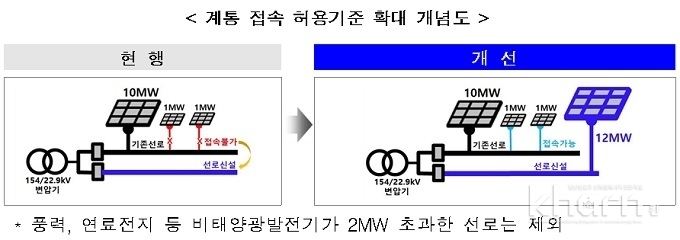

이로써 접속허용 기준 확대로 태양광발전 계통접속 용량이 일반 배전선로의 경우 기존 10MW에서 12MW, 대용량 배전선로는 15MW에서 18MW까지 20% 상향이 가능해질 예정이다.

최근 태양광발전소를 건설하려는 사업자의 계통 연계 신청이 급증함에 따라 접속대기 물량이 증가했다. 20166년 10월부터 2020년 1월까지 누적 기준 계통연계 신청 14.0GW, 접속대기 5.9GW다.

정부는 접속대기 해소 특별대책의 일환으로 △배전선로 연계용량기준 상향 타당성 연구(전력연구원) △빅데이터분석·실증(한전) 등 거쳐 배전선로 접속허용 기준을 확대키로 결정했다.

이번 허용기준 확대로 배전선로 신설(1년 소요)이 필요한 9,585개소(2,214MW)의 35%인 3,335개소(725MW)가 계통에 즉시 접속 가능해 재생에너지보급 확산에 큰 기여를 할 것으로 전망된다.

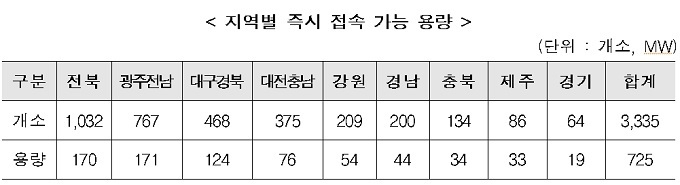

지역별로는 전북 1,032건(170MW), 광주전남 767건(171MW), 대구경북 468건(124MW), 대전충남 375건(76MW), 강원 209건(54MW), 경남 200건(44MW), 충북 134건(34MW) 순으로 즉시접속이 가능해질 예정이다.
